Entre la multiplication des normes énergétiques, les démarches administratives complexes et la coordination de multiples intervenants, le parcours peut sembler intimidant. Pourtant, avec une bonne préparation et les bonnes informations, votre projet peut se dérouler sereinement.
Ce guide détaille les 7 étapes clés pour mener à bien votre construction, du financement initial jusqu'à la remise des clés.- Une construction au Luxembourg demande entre 12 et 18 mois du permis aux finitions. Le coût global d’une maison individuelle avec terrain au Luxembourg peut osciller, selon la région et les options, entre 700 000 € et 2 millions d’euros pour les zones les plus recherchées..
- Les nouvelles maisons doivent répondre au standard NZEB, généralement associé à des classes énergétiques AAA ou AA, avec un passeport énergétique obligatoire.
- Plusieurs aides existent : prime d’accession (jusqu’à 10 000 € selon revenus et type de logement), crédit d'impôt Bëllegen Akt (40 000 € par personne, soit jusqu’à 80 000 € pour un couple) et subventions Klimabonus pour les équipements performants.
Définir son budget et sécuriser le financement
Avant toute chose, il faut savoir combien vous pouvez réellement investir. Cette première étape conditionne l'ensemble du projet et évite bien des déconvenues.
Évaluer le coût global
Le prix d'une construction neuve varie considérablement selon la localisation. Comptez entre 400 000 € et 650 000 € dans les zones rurales, et facilement 700 000 € à 1 200 000 € près de Luxembourg-Ville. Ce montant inclut :
- Le terrain : de 150 000 € à plus de 500 000 € selon l'emplacement
- La construction : entre 2 200 € et 3 500 €/m² pour une maison standard
- Les frais annexes : comptez 15 à 20 % supplémentaires (architecte, notaire, raccordements, aménagements extérieurs)
Prévoyez systématiquement une marge de 10 % pour les imprévus. Les hausses de prix des matériaux ou les modifications en cours de chantier arrivent plus souvent qu'on ne le pense.

Obtenir son financement
La plupart des banques luxembourgeoises acceptent de financer jusqu'à 80 % du projet (terrain + construction). Certaines montent à 90 % pour les primo-accédants avec de bons revenus.
+ d'infos
Faites jouer la concurrence : les taux et conditions varient sensiblement d'une banque à l'autre. Demandez une pré-approbation de crédit avant de vous engager sur un terrain. Cela renforce votre crédibilité auprès des vendeurs et vous évite des mauvaises surprises.
Les banques examinent surtout votre capacité de remboursement (taux d’effort, reste à vivre) et vos fonds propres. Plus votre apport est important, meilleures seront vos conditions.
Profiter des aides disponibles
L'État luxembourgeois soutient l'accession à la propriété via plusieurs dispositifs cumulables :
Prime d’accession à la propriété
Aide en capital de 500 € à 10 000 € selon vos revenus, la composition du ménage et le type de logement (majorations possibles pour copropriété/maison en rangée). Elle s'adresse aux résidents qui achètent ou construisent leur résidence principale.
Bëllegen Akt
Crédit d'impôt de 40 000 € par personne (pérennisé). Un couple peut donc économiser jusqu'à 80 000 € sur les droits d'enregistrement.
Prime d'épargne logement
Jusqu'à 5 000 € sous conditions (épargne préalable, utilisation pour le projet, cumul souvent lié à la prime d’accession).
Subventions Klimabonus
Pour les équipements performants : panneaux solaires, pompe à chaleur, ventilation performante, isolation renforcée. Ces aides peuvent représenter plusieurs milliers d'euros.
Pour maximiser vos aides, contactez un conseiller de la Klima-Agence. Ce service public gratuit vous oriente vers les solutions les plus adaptées et vous aide à constituer vos dossiers.
Consulter les aides sur Guichet.luTrouver et sécuriser son terrain
Le terrain représente souvent 30 à 40 % de votre budget total. Son choix influence directement votre confort de vie et les possibilités architecturales.
Les critères de sélection
Au-delà du prix, plusieurs éléments méritent attention :
- Proximité des commodités : écoles, transports, commerces, accès autoroutier
- Orientation : privilégiez une façade principale orientée sud ou sud-ouest pour maximiser les apports solaires
- Nature du sol : un terrain argileux ou en pente nécessite des fondations spéciales (coût supplémentaire)
- Environnement sonore : visitez à différentes heures, notamment aux heures de pointe
- Risques naturels : consultez le Geoportail pour les zones inondables
Un conseil souvent négligé : discutez avec les voisins directs. Ils connaissent les particularités du quartier (problèmes d'eau, nuisances, projets de construction à venir).
Vérifier la constructibilité
Un terrain ne peut être bâti que s'il se situe en zone constructible selon le Plan d'Aménagement Général (PAG) de la commune. Certains terrains nécessitent en plus un Plan d'Aménagement Particulier (PAP) approuvé.
Rendez-vous au service urbanisme de la mairie avec la référence cadastrale. Demandez :
- La zone d'affectation et les règles applicables
- Les contraintes de hauteur, d'emprise au sol, de recul par rapport aux limites
- Les prescriptions architecturales éventuelles (matériaux imposés, couleurs de façade)
- L'état d'avancement du PAP si nécessaire
Ne signez jamais de compromis sans cette vérification préalable. Certains terrains affichés "constructibles" ne le sont que sous conditions restrictives.
Viabilisation et raccordements
Un terrain viabilisé dispose déjà des raccordements aux réseaux (eau, électricité, égouts, télécommunications). Si ce n'est pas le cas, prévoyez entre 15 000 € et 35 000 € de travaux supplémentaires.
Vérifiez également :
- L'accès : les engins de chantier doivent pouvoir circuler
- Les servitudes : droits de passage, canalisations enterrées, contraintes d'alignement
- La présence éventuelle de réseaux souterrains (gaz, fibre optique)
Comment négocier le prix d'un terrain ?
Les terrains affichés sur les portails immobiliers sont souvent négociables, surtout s'ils sont en vente depuis plusieurs mois. Une marge de 5 à 10 % est généralement envisageable. Votre position est renforcée si vous avez déjà votre financement pré-approuvé et pouvez signer rapidement.
Terrain en lotissement : quels avantages ?
Les lotissements offrent une sécurité : le lotisseur a généralement obtenu les autorisations d'urbanisme et réalisé les viabilisations. Les délais sont plus courts. En contrepartie, les règles architecturales sont souvent plus strictes (harmonie du lotissement) et les prix légèrement supérieurs.
Faut-il faire réaliser une étude de sol ?
Bien que non obligatoire au Luxembourg, une étude géotechnique (800 à 1 500 €) peut éviter des surcoûts importants. Elle révèle la nature du sol, la présence de nappes phréatiques ou de cavités, et permet d'adapter les fondations en conséquence.
Concevoir les plans et choisir son mode de construction
Cette phase détermine l'identité de votre future maison. Deux approches principales s'offrent à vous, chacune avec ses avantages.
Pour l’autorisation, les plans sont en principe établis et signés par un architecte inscrit à l’OAI. L’architecte assure la coordination de la maîtrise d’œuvre, en collaboration avec les ingénieurs pour les calculs et dossiers techniques.
Architecte indépendant

Personnalisation maximale. L'architecte conçoit un projet unique, adapté à votre terrain et vos besoins. Vous pilotez le choix des entreprises par corps de métier.
Points d'attention : demande du temps et une implication forte dans le suivi. Les coûts peuvent dériver si le projet n'est pas bien cadré dès le départ. Comptez 8 à 12 % du budget construction pour les honoraires.
Consulter la liste des architectesConstructeur clé en main

Simplicité et prix ferme. Un seul interlocuteur gère l'ensemble du projet. Les plans s'appuient sur des modèles éprouvés, personnalisables dans certaines limites.
Points d'attention : moins de flexibilité architecturale. Lisez attentivement le contrat pour vérifier ce qui est inclus dans le prix (équipements, finitions, aménagements extérieurs). Certains "extras" peuvent vite alourdir la facture.
Consulter la liste des constructeursRespecter les exigences énergétiques
Depuis 2017, toute construction neuve au Luxembourg doit atteindre le standard Nearly Zero Energy Building (NZEB), généralement associé aux classes énergétiques AAA ou AA. Concrètement, cela implique :
- Une isolation thermique renforcée : murs, toiture, dalles
- Une étanchéité à l'air rigoureuse (contrôlée en pratique par un test d’infiltrométrie de type Blower Door)
- Une ventilation mécanique performante (souvent double flux avec récupération de chaleur)
- Des fenêtres performantes (triple vitrage recommandé)
- Un système de chauffage efficient : pompe à chaleur, chaudière à condensation, pellets
Un passeport énergétique réalisé par un expert agréé est obligatoire, d'abord en phase projet (joint au permis de construire), puis à l'achèvement pour attester la conformité.
Peut-on construire une maison passive ou positive ?
Oui, certains constructeurs et architectes se spécialisent dans ces standards encore plus exigeants que le NZEB. Une maison passive consomme moins de 15 kWh/m²/an pour le chauffage. Une maison positive produit plus d'énergie qu'elle n'en consomme (panneaux photovoltaïques dimensionnés en conséquence). Ces options augmentent l'investissement initial de 8 à 20 %, mais réduisent drastiquement les charges sur le long terme et ouvrent droit à des aides supplémentaires.
Combien de temps pour finaliser les plans ?
Comptez 2 à 4 mois pour la conception complète (esquisses, avant-projet, dossier de permis, plans d'exécution). Cette phase comprend plusieurs allers-retours avec l'architecte ou le constructeur pour ajuster le projet à vos attentes et au budget.

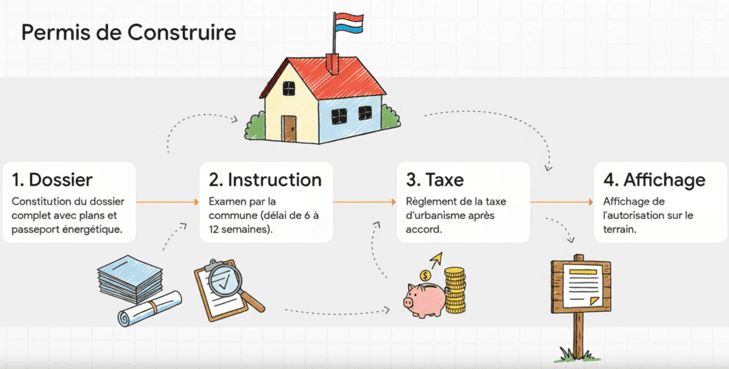

Obtenir le permis de construire
Aucun chantier ne peut débuter sans autorisation communale. Cette étape administrative prend du temps, anticipez-la.
Constitution du dossier
Le dossier de demande comprend généralement :
- Formulaire communal complété et signé
- Plans complets : situation, façades, coupes, tous étages (signés par l'architecte)
- Notice descriptive : matériaux, couleurs, système de chauffage
- Passeport énergétique préliminaire
- Justificatif de propriété du terrain
- Photos du terrain actuel
Certaines communes exigent des pièces supplémentaires (simulation 3D, étude d'intégration paysagère). Renseignez-vous en amont.
Instruction et délais
Le service urbanisme vérifie la conformité au PAG, aux règlements sur les bâtisses, aux servitudes. Le dossier peut être soumis à la commission d'urbanisme et, selon les cas, au CGDIS pour avis.
Le délai d'instruction varie de 6 à 12 semaines pour un dossier complet et conforme. Si des pièces manquent ou si des modifications sont demandées, comptez plusieurs mois supplémentaires.
Une fois le permis accordé, vous devez régler la redevance/taxe communale (montant variable selon les communes) et afficher le certificat d'autorisation de manière visible sur le terrain pendant le délai de recours de 3 mois.

Que faire si le permis est refusé ?
Un refus est rare si le projet respecte les règles d'urbanisme. Si cela arrive, la commune motive sa décision. Vous pouvez alors modifier le projet et redéposer un dossier, ou engager un recours administratif (démarche plus longue et coûteuse).
Combien de temps le permis reste-t-il valable ?
En règle générale 2 ans pour débuter les travaux, avec possibilité de prorogation motivée (selon communes). Passé ce délai, le permis peut devenir caduc et il faut recommencer la procédure.
Peut-on modifier le projet après obtention du permis ?
Les modifications mineures (déplacement d'une cloison, changement de finition intérieure) ne nécessitent pas de formalités. En revanche, tout changement visible de l'extérieur ou impactant la structure requiert un permis modificatif.
Sélectionner les entreprises et préparer le chantier
Le permis en poche, place à l'organisation concrète : choix des entreprises, planning, logistique.
Comparaison des offres
Demandez au minimum trois devis détaillés par corps de métier (terrassement, maçonnerie, charpente, couverture, électricité, plomberie, chauffage, menuiseries, finitions). Méfiez-vous des offres anormalement basses : elles cachent souvent des prestations incomplètes ou des matériaux de qualité médiocre.
Vérifiez pour chaque entreprise :
- Les références récentes (contactez d'anciens clients)
- L'assurance responsabilité civile et la couverture de responsabilité décennale
- La solidité financière (une entreprise en difficulté peut abandonner le chantier)
- Les délais d'intervention et leur disponibilité
Contrats et clauses importantes
Chaque contrat doit préciser :
- Le descriptif exact des travaux (matériaux, marques, quantités)
- Le prix ferme et définitif (pas de "sous réserve de")
- Le calendrier d'exécution avec dates de début et de fin
- Les modalités de paiement (échéancier lié à l'avancement réel)
- Les pénalités de retard le cas échéant
- Les conditions de réception et garanties
Installation de chantier
Avant le coup d'envoi, organisez :
- Le piquetage par un géomètre (positionnement exact de la construction)
- Les clôtures de sécurité si nécessaire
- Les compteurs provisoires (eau, électricité pour le chantier)
- Les zones de stockage matériaux et déchets
- La signalisation et l'information des riverains
Faut-il un coordinateur de chantier ?
Si vous passez par un architecte en mission complète ou un constructeur, ils assurent cette coordination. Si vous gérez vous-même les différents corps de métier, un maître d'œuvre indépendant peut s'avérer précieux pour planifier les interventions, résoudre les problèmes techniques et éviter les retards (coût : 3 à 5 % du budget travaux).
Quelles assurances souscrire ?
En tant que maître d'ouvrage, souscrivez une assurance responsabilité civile et éventuellement une assurance tous risques chantier (elle couvre les dommages pendant la construction). Vérifiez que chaque entreprise dispose de sa propre RC professionnelle et d’une couverture décennale.
Construction : du gros œuvre aux finitions
Le chantier se déroule en deux grandes phases : le gros œuvre (structure) et le second œuvre (équipements et finitions).
Gros œuvre : la structure de la maison

Cette phase dure généralement 3 à 5 mois pour une maison individuelle :
- Terrassement et fondations : excavation, coulage des semelles et murs de soubassement
- Élévation des murs : maçonnerie traditionnelle, blocs isolants ou ossature bois selon le choix
- Planchers et dalles : hourdis, prédalles ou dalles coulées sur place
- Charpente et toiture : fermes, pannes, couverture (tuiles, ardoises, zinc)
- Menuiseries extérieures : pose des fenêtres et portes pour mettre la maison hors d'eau et hors d'air
Points de vigilance : respecter les temps de séchage du béton, vérifier l'aplomb des murs, contrôler l'étanchéité de la toiture avant de passer au second œuvre.
Second œuvre : équipements et confort

Comptez 4 à 6 mois pour cette phase qui transforme la coquille en maison habitable :
- Cloisonnement : montage des cloisons intérieures
- Électricité : pose des gaines, câblages, tableau électrique
- Plomberie et chauffage : tuyauteries, radiateurs ou plancher chauffant, chauffe-eau
- Ventilation : installation de la VMC (souvent double flux) et de ses gaines
- Isolation intérieure : doublages, traitement de l'étanchéité à l'air
- Chapes et revêtements de sol : carrelage, parquet, béton ciré
- Menuiseries intérieures : portes, placards, escalier
- Peintures et finitions : enduits, peintures, papiers peints
Contrôles indispensables
Ne laissez rien passer. Planifiez des réceptions intermédiaires :
- Fondations : vérifier le ferraillage avant coulage
- Hors d'eau / hors d'air : étanchéité toiture et menuiseries
- Étanchéité à l'air : mesurée par un test Blower Door, requis pour la certification énergétique
- Réseaux : essais de pression (eau), mise sous tension (électricité)
- Ventilation : mesure des débits d'air dans chaque pièce
Ces contrôles permettent de corriger les défauts avant qu'ils ne soient masqués par les finitions.
Réception des travaux et garanties
La réception marque officiellement la fin du chantier. Cette étape ne doit pas être bâclée : c'est votre dernière occasion de faire constater les éventuels défauts.
Déroulement de la réception
Organisez une visite contradictoire en présence de l'architecte/maître d'œuvre et des représentants des entreprises. Inspectez méthodiquement chaque pièce, chaque équipement. Préparez une check-list détaillée :
- Fonctionnement de tous les ouvrants (portes, fenêtres, volets)
- Absence de fissures, défauts d'alignement, taches
- Bon fonctionnement des installations (chauffage, eau chaude, VMC)
- Finitions conformes (peintures, joints, carrelages)
- Espaces extérieurs (terrasse, accès, évacuation des eaux)
Tout défaut constaté est consigné au procès-verbal de réception en tant que réserve. L'entreprise s'engage à les lever dans un délai précis (généralement 1 à 3 mois).
Documents de fin de chantier
Exigez la remise de l'ensemble des documents techniques :
- Passeport énergétique final attestant la conformité NZEB et la classe obtenue (souvent AAA ou AA)
- Plans as-built (plans conformes à l'exécution réelle)
- Notices d'utilisation et d'entretien de tous les équipements
- Certificats de garantie des fabricants (fenêtres, chaudière, panneaux solaires...)
- Attestations de conformité des installations électriques et gaz
- Coordonnées des entreprises pour le SAV
Conservez précieusement ces documents. Ils vous seront nécessaires en cas de problème ultérieur ou lors d'une revente.
Garantie de parfait achèvement
Durant la première année après réception, l'entreprise doit réparer tous les désordres signalés, même mineurs (fissures superficielles, joints défectueux, robinet qui fuit...).
Garantie biennale
Pendant 2 ans, les équipements dissociables du bâti sont couverts : chaudière, VMC, volets roulants, sanitaires. Les réparations sont à la charge de l'installateur.
Garantie décennale
La plus importante : elle couvre pendant 10 ans les dommages compromettant la solidité de l'ouvrage ou le rendant impropre à sa destination (fissures structurelles, infiltrations, problèmes de fondations...).
Que faire si l'entreprise refuse de lever les réserves ?
Relancez par écrit avec accusé de réception en rappelant les engagements du procès-verbal. Si rien ne bouge, saisissez l'architecte ou maître d'œuvre qui peut faire pression. En dernier recours, faites appel à un expert judiciaire et envisagez une action en justice. La responsabilité décennale de l'entreprise peut être mobilisée selon les cas.
Faut-il réceptionner avec réserves ou refuser la réception ?
Réceptionner avec réserves est la solution standard pour des défauts mineurs corrigibles rapidement. Le refus de réception (cas extrême) se justifie uniquement si les travaux sont gravement non conformes ou si la maison n'est pas habitable. Cette décision a des conséquences juridiques importantes, prenez conseil auprès d'un professionnel.
Comment bien entretenir sa maison neuve ?
Les premières années, surveillez l'apparition de fissures de retrait (normales si fines et stables), purgez régulièrement les radiateurs, nettoyez les filtres de la VMC tous les 3 mois, vérifiez l'étanchéité des joints de fenêtres. Un entretien annuel de la chaudière ou pompe à chaleur est recommandé et parfois obligatoire. Pensez aussi au ramonage si vous avez un poêle ou cheminée.
Calendrier prévisionnel et budget détaillé
Pour vous aider à planifier, voici un récapitulatif des durées et coûts moyens observés au Luxembourg en 2025.
| Phase | Durée indicative | Coût moyen | Remarques |
|---|---|---|---|
| Recherche terrain & financement | 2 à 6 mois | 250 000 € à 1 400 000 € |
Variable selon la région |
| Conception des plans | 2 à 4 mois | 30 000 € à 50 000 € |
Honoraires architecte ou forfait constructeur |
| Permis de construire | 2 à 3 mois | 500 € à 2 000 € |
Taxe communale variable |
| Gros œuvre | 3 à 5 mois | 180 000 € à 350 000 € |
Fondations, murs, toiture, menuiseries... |
| Second œuvre | 4 à 6 mois | 150 000 € à 300 000 € |
Plomberie, électricité, chauffage, cloisons... |
| Aménagements extérieurs | 1 à 2 mois | 20 000 € à 50 000 € |
Terrasse, allées, clôtures, plantations... |
| Raccordements & VRD | Simultané | 15 000 € à 35 000 € |
Si terrain non viabilisé (selon la distance) |
Durée totale moyenne : 12 à 18 mois du permis à l'emménagement.
Budget global (terrain + construction) : 700 000 € à + de 2 000 000 € selon la localisation et le niveau de finition.
Coût de Construction au m²
Il est courant d'estimer le coût de construction total (Gros œuvre + Second œuvre + Honoraires, hors terrain) au mètre carré de surface habitable.
- Standard : 2 500 € à 3 500 € / m²
- Haut de gamme : Peut dépasser 4 000 € à 6 000 € / m²
Le budget total global, incluant un terrain standard (hors de la capitale) et une maison de 150 m², s'établit très majoritairement au-delà du million d'euros.
Sites et contacts utiles
- Guichet.lu : Toutes les démarches logement et aides financières
- Geoportail.lu : Cartes, urbanisme, risques naturels
- Klima-Agence : Conseil énergétique gratuit et subventions
- CGDIS : Corps Grand-Ducal d'Incendie et de Secours
- OAI : Ordre des Architectes et Ingénieurs-Conseils
Questions fréquentes
Peut-on construire sans architecte au Luxembourg ?
En principe, non pour une maison individuelle nécessitant une autorisation de bâtir : les plans doivent être établis et signés par un architecte (inscrit à l’OAI) pour obtenir le permis. Selon les projets, un ingénieur intervient pour les calculs et dossiers techniques. Seuls certains travaux mineurs peuvent être dispensés d’un architecte ou d’une autorisation complète selon le règlement communal.
Combien coûte réellement une maison passive ?
Le surcoût d'une maison passive par rapport au standard NZEB se situe généralement entre 8 et 15 % du budget construction (soit environ 25 000 € à 50 000 € pour une maison de 150 m²). Ce surcoût est compensé par des économies d'énergie (facture de chauffage fortement réduite) et des subventions Klimabonus.
Quels délais pour raccorder la maison aux réseaux ?
Les raccordements (eau, électricité, égouts, télécoms) doivent être demandés auprès des gestionnaires de réseaux dès l'obtention du permis. Comptez 2 à 4 mois de délai pour les interventions, davantage si des extensions de réseaux sont nécessaires. Anticipez ces démarches pour éviter les retards en fin de chantier.
Faut-il prévoir un système de récupération d'eau de pluie ?
Bien que non obligatoire, la récupération des eaux pluviales présente plusieurs avantages : économies sur la facture d'eau (utilisable pour WC, lave-linge, arrosage), geste écologique, et éligibilité à certaines aides communales. L'investissement se situe entre 3 000 € et 6 000 € pour une installation complète avec cuve enterrée et système de filtration.
Peut-on emménager avant la réception définitive ?
Techniquement oui, mais c'est déconseillé. Emménager avant la réception rend plus difficile la constatation des défauts et affaiblit votre position en cas de litige. Si vous devez absolument occuper les lieux (fin de bail par exemple), formalisez un accord écrit avec l'entreprise stipulant que cette occupation anticipée ne vaut pas réception et que vous conservez tous vos droits.
Quelle est la meilleure période pour démarrer un chantier ?
Le printemps (mars-avril) reste la période idéale : les conditions météo s'améliorent, permettant un gros œuvre dans de bonnes conditions. Un démarrage au printemps permet généralement une mise hors d'eau avant l'automne, puis de réaliser le second œuvre à l'abri pendant l'hiver. Évitez si possible de couler du béton par gel ou forte chaleur.
